Tag: lavori pubblici

  • Regione Liguria, quando le “spese pazze” sono quelle non effettuate

    Regione Liguria, quando le “spese pazze” sono quelle non effettuate

    Palazzo della RegioneRitornello vuole che le casse degli enti pubblici siano sempre più vuote, eppure quando esistono strumenti finanziari concreti – siano essi fondi comunitari, risorse nazionali, o fonti miste di cofinanziamento – e sarebbe possibile usufuire di significative risorse, immancabilmente lo Stato e le sue articolazioni territoriali si fanno sfuggire l’occasione, soprattutto a causa della carenza di specifiche capacità progettuali e gestionali, sia a livello centrale che locale. È questo il caso della Regione Liguria e del mancato utilizzo del Fondo per lo Sviluppo e la Coesione (FSC) 2007-2013: su una disponibilità iniziale di 342 milioni di euro – poi ridottasi a circa 270 milioni, comunque sia un discreto salvadanaio – l’amministrazione ligure, finora, ne ha effettivamente rendicontati ai fini della richiesta di rimborso al Ministero dello Sviluppo Economico, soltanto poco più di 53 (in pratica 1/6 del totale).

    «Le responsabilità della Giunta sono enormi – attacca Lorenzo Pellerano, consigliere regionale d’opposizione (Lista Biasotti) che ha sollevato, in particolare, la questione del non utilizzo dei finanziamenti dedicati a “Ricerca e Innovazione” (57 milioni di euro compresi nel più ampio contesto del Fondo per lo Sviluppo e la Coesione), e che presto presenterà una serie di interrogazioni sul tema FSC – l’opportunità di ottenere queste risorse non è ripetibile, e sostenere, come qualcuno sta iniziando a fare, che gli stessi finanziamenti verranno “caricati” sui nuovi programmi di intervento, è fuorviante: quei fondi, una volta persi, sono persi e basta: non li vedremo più».

    Cos’è il Fondo per lo Sviluppo e la Coesione (FSC)

    Il Fondo per lo Sviluppo e la Coesione (FSC) è lo strumento finanziario alimentato con risorse aggiuntive nazionali attraverso cui lo Stato Italiano persegue il principio della coesione territoriale sancito dall’Articolo 119 della Costituzione. Il Fondo è stato istituito con la Legge Finanziaria 2003 come Fondo per le Aree Sottoutilizzate (FAS).
    Il Fondo per lo Sviluppo e la Coesione e i Fondi Strutturali dell’Unione Europea condividono gli obiettivi generali di policy, la stessa tempistica di programmazione su cicli settennali – allo scopo di garantire l’unitarietà e la complementarietà delle procedure di attivazione delle rispettive risorse – e lo stesso Sistema di Monitoraggio Unitario, gestito dalla Ragioneria Generale dello Stato e alimentato con i dati dei progetti finanziati. Rispetto alle risorse comunitarie, la cui programmazione è strettamente articolata per Programmi Operativi, le risorse FSC vengono assegnate dal CIPE (Comitato Interministeriale per la Programmazione Economica) con diverse modalità che nel corso del ciclo 2007-2013 hanno individuato Programmi Attuativi Regionali, Programmi di altra natura o specifici progetti finanziati mediante delibere con destinazione settoriale o territoriale.

    Le risorse totali originariamente assegnate al Fondo FSC per il settennio 2007-2013 ammontavano a circa 64 miliardi di euro, che a fronte della crisi economica degli ultimi anni e dei suoi effetti congiunturali sul bilancio dello Stato, sono stati progressivamente ridotti per la copertura di vari interventi di risanamento.
    Al 31 dicembre 2013, i circa 10 mila progetti finanziati con FSC visualizzati su OpenCoesione – iniziativa del Ministero per la Coesione Territoriale che mette a disposizione i dati delle politiche di coesione a cittadini, amministrazioni italiane ed europee, ricercatori e media (www.opencoesione.gov.it) – assorbono circa 19 miliardi di euro del Fondo, di cui 14,4 disponibili come assegnazioni CIPE e 4,7 come progetti in attuazione.
    Con riferimento ai progetti in attuazione “si evidenzia che rispetto ad un finanziamento FSC di 4,7 miliardi, il loro valore complessivo ammonta a 8,8 miliardi: questo rispecchia la caratteristica della programmazione FSC di attrarre in misura significativa anche ulteriori risorse finanziarie rispetto al Fondo, che si sommano quindi a quelle specificamente destinate alla coesione”.
    La data del 31 dicembre 2013 rappresenta la conclusione del settennio a cui fa riferimento il ciclo di programmazione 2007-2013, tuttavia non coincide con l’effettivo termine dell’attuazione dei progetti del ciclo stesso. In base alla regola dell’ “n+2” – che fissa al 31 dicembre 2015 il termine ultimo di ammissibilità della spesa rendicontabile alla Commissione europeai progetti dei Fondi Strutturali potranno continuare a beneficiare del contributo finanziario dei relativi Programmi per altri due anni, sovrapponendosi all’avvio nei prossimi mesi del ciclo di programmazione 2014-2020.
    Per i progetti della programmazione del Fondo Sviluppo e Coesione, invece, l’attuazione potrà proseguire anche oltre il 2015.

    Programma PAR-FSC 2007-2013 in Liguria

    Consiglio regionale LiguriaLa relazione sullo stato di attuazione del “Programma PAR-FSC (ex FAS) 2007-2013 al 31/12/2013“, redatta nel febbraio scorso al fine di fornire al Consiglio della Regione Liguria il quadro attuale della situazione in vista dell’imminente riprogrammazione 2014, spiega nel dettaglio le scelte regionali alla base del piano finanziario vigente (secondo l’ultima rimodulazione di novembre 2013) che dovrebbe garantire l’accesso alle risorse disponibili.

    La disponibilità iniziale per il programma regionale ligure ammontava a 342,064 milioni di euro (M) ridottasi a 320,562 M (deliberazione cipe 1/2009) e successivamente a 288,507 M (Legge 122/2010); la legge di stabilità 2014 riduce ulteriormente tale disponibilità a 270,548 milioni.
    Anche in presenza di riduzioni della dotazione finanziaria “la Regione ha comunque deciso di avviare un programma pieno – si legge nel documento – definito cioè sulla base della disponibilità iniziale (342,064 M, ndr), fermo restando il recupero delle economie derivanti dai ribassi d’asta, nonché dalla rinuncia di alcuni beneficiari, per ricondurre le somme alle disponibilità reali”.

    Il Par ha subito due modifiche relative rispettivamente: alla riprogrammazione 2012 “con l’adeguamento del programma alle sopravvenute esigenze (fenomeni alluvionali e mutate condizioni del quadro economico nazionale, nonché regionale), modifica che ha comportato l’introduzione dell’Asse E “Sanità” per 30 M e di una linea specifica per gli interventi sulla viabilità e su infrastrutture danneggiate dagli eventi alluvionali dell’ottobre-novembre 2011 per 16 M”; rimodulazione di novembre 2013 “con ulteriore riassestamento degli interventi sulla base delle reali capacità di realizzazione da parte delle stazioni appaltanti. In tal senso sono stati introdotti alcuni interventi (scolmatore del Bisagno, aggiustamenti in merito agli interventi sulle infrastrutture danneggiate dall’alluvione, minori risorse destinate ai vari progetti, sulla base degli importi rideterminati in relazione ai ribassi d’asta)”.

    Nel complesso – al 31/12/2013 – le stazioni appaltanti hanno perfezionato impegni complessivi per 155,970 milioni di euro, ed effettuato pagamenti per un totale di 116,624 M. Su tali importi l’impegno – in termini di quota FSC – ammonta a 79,194 M e la quota di spesa FSC rendicontabile ai fini del rimborso è pari a 53,702 milioni.

    Analizzando il piano finanziario e l’attuale livello di spesa scopriamo così che in diversi ambiti – molti dei quali strategici – le quote FSC effettivamente rendicontate ai fini della richiesta del rimborso al Ministero dello Sviluppo Economico, sono spesso decisamente modeste.

    L’Asse A “Competitività del sistema economico” è suddiviso in Sub Asse A1 “Ricerca e Innovazione” e Sub Asse A2 “Accessibilità e mobilità sostenibile”. La quota FSC (secondo la rimodulazione di novembre 2013) prevista per il Sub Asse A1 è 57 milioni di euro complessivi (di cui 25 M “Insediamento Facoltà di Ingeneria nel Polo tecnologico degli Erzelli“; 25 M “Distretto ligure per le tecnologie marine”; 6,5 M “Poli universitari decentrati”; 20,5 milioni “Programma triennale per la ricerca e la innovazione”). Ebbene, fino ad oggi, la quota rendicontata è pari a zero euro per tutte e quattro le voci di impegno di spesa.

    Nel Sub Asse A2 (quota FSC prevista 90 milioni di euro, quota FSC rendicontabile 22,9 M), tra gli impegni di spesa non rendicontati, oppure pagati in misura minima, spiccano: “Terzo lotto dell’Aurelia bis di La Spezia (25 M, zero euro rendicontati); “Tunnel stradale Fontanabuona (25 M, quota FSC pagata 1,3 M); “Interventi su viabilità e infrastrutture danneggiate dall’alluvione” (16 M, quota FSC pagata 1,7 M); “Costituzione di un fondo per la diffusione mobilità sostenibile” (563 mila euro, quota FSC rendicontata 6 mila euro).
    Per fortuna nel Sub Asse A2 c’è anche un esempio positivo, per altro l’unico in tutto il piano: “Metropolitana di Genova completamento De Ferrari-Brignole” (17,4 milioni di euro, quota Fsc rendicontata 17,4 M).

    L’Asse B “Competitività del sistema ambiente e territorio” è suddiviso in Sub Asse B1 “Miglioramento qualità ambientale e territoriale” (quota FSC prevista 69,8 milioni di euro, quota FSC rendicontabile 8 M) e Sub Asse B2 “Tutela e valorizzazione risorse ambientali e culturali” (quota FSC prevista 71,2 milioni di euro, quota FSC rendicontabile 6,2 M).
    Nel Sub Asse B1 gli impegni di spesa non rendicontati, oppure pagati in misura minima, sono: “Regimazione idraulica tratto terminale Entella” (8 M, quota FSC pagata 229 mila euro); “Regimazione idraulica tratto terminale Nervia” (4 M, quota FSC rendiconta 154 mila euro); “Riqualificazione Comune di Arcola” (8 M, zero euro rendicontati); “Riconversione del parchi ferroviari di Busalla e Ronco” (1,5 M, zero euro rendicontati); “Completamento infrastrutturazione viaria Polcevera” (2,4 M, quota FSC pagata 144 mila euro); “Nuove opere pubbliche completamento lungomare Deiva Marina” (1,6 M, zero euro rendicontati); “Programmi strategici regionali” (27,6 M, quota FSC rendicontata 3,3 M); “Scolmatore torrente Bisagno 1° Lotto (5 M, zero euro rendicontati).
    All’interno del Sub Asse B2 troviamo l’intervento – “Grandi schemi fognari e/o impianti di depurazione” – per cui è stata impegnata la quota FSC più sostanziosa, ovvero 33,5 milioni di euro. Tuttavia, la quota FSC effettivamente rendicontata è pari ad appena 240 mila euro.
    Ma meritano una menzione speciale anche i seguenti casi: “Interventi di valorizzazione del patrimonio culturale” (13,6 M, quota FSC rendicontata 2,1 M); “progetto integrato Sistema Parchi e Alta Via Monti Liguri” (7 M, quota FSC pagata 508 mila euro); “Completamento rete ciclabile ligure, valorizzazione e promozione” (5,5 milioni, zero euro rendicontati).

    Infine, nell’Asse C “Sviluppo capitale umano”, Sub Asse C1 “Modernizzazione sistema istruzione e formazione”(quota FSC prevista 17, 7 milioni di euro, quota FSC rendicontabile 4,9 M) salta evidentemente all’occhio l’intervento “Alta formazione professionale – Istituti Tecnici Superiori” (4,1 M, zero euro pagati).

    Il documento regionale spiega poi nel dettaglio le modalità per ottenere in concreto le risorse allocate per le singole regioni. “A parte la prima erogazione prevista (a titolo di anticipo) all’approvazione del Programma, le successive erogazioni (acconti intermedi e finale) sono legate all’avanzamento del programma”. L’ultima certificazione effettuata dall’organismo di certificazione in data 14-02-2013 “ha consentito di formulare la richiesta relativa al secondo acconto e pertanto, allo stato attuale, risultano accertati in entrata 69,2 milioni di euro di rimborso. Viceversa l’attuale livello di spesa – 53,7 milioni – non è ancora sufficiente a formulare la richiesta per il successivo terzo acconto”, che consentirà di portare il rimborso a quota 92,3 milioni di euro (le soglie di spesa per la richiesta di acconti sono calcolate sull’importo complessivo intermedio di 288,5 M, mentre la disponibilità effettiva, dopo la Legge di Stabilità 2014, si riduce a 270,5 milioni).

    Per quanto riguarda l’imminente prossima riprogrammazione 2014 “il MISE (Ministero dello Sviluppo Economico, ndr) ha chiesto che venga effettuata una riprogrammazione ritarata sui 290-300 M, con un margine di circa il 10% rispetto alla dotazione ufficiale, onde assorbire le eventuali economie che si dovessero registrare prima della chiusura del programma”. La Regione Liguria “prevede una riprogrammazione con l’incremento delle risorse dedicate: all’Asse E “Sanità”; all’alluvione (estendendo gli interventi anche ai fenomeni del 2012); sulla base del rinvio alla successiva fase (2014-2020) degli interventi non realizzabili, e quindi non rendicontabili, nei tempi previsti dell’attuale ciclo di programmazione, delle rinunce dei beneficiari stessi, delle ulteriori economie derivanti da ribassi d’asta”.

    «Per spendere adeguatamente le risorse nazionali ed europee la Regione Liguria dovrebbe possedere una forte capacità strategica – spiega il consigliere regionale Lorenzo Pellerano – Con un sistema di progettazione, monitoraggio e rendicontazione ben strutturato. E competenze specifiche negli uffici regionali deputati ad occuparsi di queste tematiche. Io, invece, ho l’impressione che gli uffici interni, perlomeno, non siano adeguatamente valorizzati. La Regione, insomma, deve mettersi profondamente in discussione se vuole migliorare la performance di spesa del Fondo per lo Sviluppo e la Coesione e dei Fondi Strutturali comunitari».
    «In corso d’opera la Regione ha introdotto alcuni indirizzi di spesa per accelerare l’utilizzo dei fondi su tematiche particolarmente urgenti, quali la Sanità (Asse E), e ciò può avere un senso – sottolinea Pellerano – Quello che, invece, non ha senso è nominare continuamente simili risorse, comunitarie e non, per ipotizzare gli impegni più svariati. Si tratta di un atteggiamento fuorviante perchè il FSC, ad esempio, è un fondo espressamente destinato a sostenere lo sviluppo e la coesione. Infine, per quanto riguarda la riprogrammazione 2014, non mi sembra ipotizzabile impiegare lo stesso schema che finora ha dimostrato di non funzionare».

    «Man mano che le stazioni appaltanti raggiungono determinate soglie di spesa l’amministrazione regionale può chiedere le contestuali tranche di rimborso al Ministero dello Sviluppo Economico – risponde l’Autorità di gestione del programma FSC 2007-2013 Regione Liguria – Il termine ultimo del 31 dicembre 2015 si riferisce all’attuazione dei progetti compresi nel programma del ciclo 2007-2013. Per quanto riguarda molti di essi, in effetti, il termine è sancito al 31/12/2015. Per altri progetti, invece, quelli considerati “strategici” che finiranno in accordi di programma quadro, ad esempio tutti gli interventi relativi alla Sanità che inseriremo nella riprogrammazione 2014, il termine conclusivo previsto è la fine del 2018»».
    Dall’Autorità di gestione ostentano sicurezza affermando che gli interventi partiti riusciranno a concludersi entro il dicembre 2015, mentre i progetti ad oggi non ancora avviati, inevitabilmente, non potranno essere portati a termine.
    «Il piano di riprogrammazione 2014 – anticipa l’Autorità di gestione del programma FSC 2007-2013 – sarà tarato su circa 303 milioni. E l’amministrazione conta di accelerare per validare al più presto una soglia di spesa intorno ai 63-64 milioni, in modo tale da ottenere il terzo acconto del rimborso ministeriale».
    «Migliorare la performance di spesa della Regione Liguria è particolarmente difficile – conclude l’Autorità – considerando che le stazioni appaltanti, come i Comuni, si trovano a confrontarsi con il Patto di Stabilità ed altri vincoli stringenti, senza dimenticare i problemi che affliggono le piccole e medie imprese del territorio. Comunque sia, diversi uffici regionali, a seconda delle differente tematiche di interesse, sono attivamente impegnati sull’FSC così come sui Fondi Strutturali europei».



    Matteo Quadrone

  • Abbattimento delle barriere architettoniche, linee guida del Comune: priorità alle scuole

    Abbattimento delle barriere architettoniche, linee guida del Comune: priorità alle scuole

    palazzo-tursi-D7Il diritto di accesso e libera mobilità a tutti i cittadini è una delle sfide più importanti intraprese dalla civiche amministrazioni di tutta Italia negli ultimi dieci anni. L’abbattimento delle barriere architettoniche è un processo ancora in atto, in qualunque zona della penisola, da nord a sud. A Genova, specialmente, considerata la particolare conformazione geografica caratterizzata anche dalla presenza di un vasto centro storico con strutture architettoniche di tipo monumentale.

    La Giunta comunale ha approvato oggi i criteri di ripartizione e le linee guida per l’utilizzo dei fondi destinati all’abbattimento delle barriere architettoniche. Il documento è il risultato del lavoro coordinato dall’assessorato Legalità e ai Diritti con l’Ufficio Accessibilità e la Consulta Comunale per i Diritti degli Handicappati, insieme alle Direzioni rappresentate nella Commissione Barriere, per la ridefinizione dei “criteri di ripartizione e alla formulazione delle linee guida per l’utilizzo dei fondi destinati all’abbattimento delle barriere architettoniche e localizzative, per opere, edifici ed impianti di competenza comunale, secondo un ordine di priorità necessariamente imposto dalla limitatezza delle risorse accantonate”.

    “La Commissione, istituita con decisione della Giunta comunale n.94 del 22 marzo 2001, esamina, approva ed eventualmente finanzia i progetti per rendere accessibili strade ed edifici pubblici sul territorio comunale, attingendo dalle risorse disponibili ogni anno e provenienti dall’accantonamento del 10% degli oneri di urbanizzazione accertati e riscossi. L’accantonamento di questa quota parte di oneri è specificatamente previsto dalla legge 13/1989, secondo le indicazioni del DPR. 503/1996. La Commissione assegna i fondi necessari per interventi di abbattimento di barriere architettoniche esistenti per costruzioni antecedenti l’11 agosto 1989, data dell’entrata in vigore della normativa in materia, presupponendo che tutte le costruzioni successive dovrebbero essere già di per sé completamente accessibili”.

    “L’Amministrazione si è attivata prevedendo per tutti i progetti di opere e lavori pubblici e opere o lavori privati ad uso pubblico, l’acquisizione del parere dell’ufficio Accessibilità espresso di concerto con la Consulta nelle fasi preliminari di realizzazione del progetto ed in ogni caso prima dell’approvazione definitiva”. I maggiori sforzi saranno incentrati sulle scuole “dove possono trovarsi i nostri piccoli cittadini disabili, eliminando, per quanto si riuscirà con le risorse disponibili, le barriere ancora presenti, per consentire di accedere, frequentare e vivere quei luoghi affrontando meno ostacoli possibili. Ma anche tutti gli altri cittadini con difficoltà motorie sono presi in considerazione nelle linee di finanziamento dei progetti, dai giovani agli anziani, dalle mamme che spingono passeggini, alle persone che subiscono un incidente, una malattia e provvisoriamente incappano nel limite della loro mobilità ridotta”.

    Nella nota stampa diffusa nel primo pomeriggio, il Comune di Genova riporta l’elenco degli interventi relativi all’ultimo triennio, resi possibili grazie all’utilizzo degli oneri di urbanizzazione:

    – Via Garibaldi: rifacimento totale della pavimentazione in lastre di pietra, previa asportazione e riutilizzo delle stesse, nonché rifacimento completo di tutte le utenze presenti nel sottosuolo;
    – Palazzo Comunale: realizzazione di una rampa interna a Palazzo Tursi, previe opere di scavo e sottomurazione, al fine di eliminare il vetusto impianto servo scala e permettere l’accessibilità diretta a Palazzo Albini, sede degli Uffici del Comune di Genova;
    – Palazzo Bianco: è in fase di realizzazione un collegamento tramite rampa che permetta l’accesso da via Garibaldi a Palazzo Bianco, previa creazione di un nuovo varco porta e rampa interna in metallo;
    – Biblioteca Berio: è stata realizzata una rampa in acciaio, posta nel cortile interno della biblioteca, che permette l’accesso diretto al palco della sala conferenze ed ai servizi igienici;
    – Scuola De Scalzi: è in fase di realizzazione un servizio igienico per disabili, al piano terra, dove si trovano la palestra e i laboratori;
    – Scuola Da Passano: è stata finanziata la fornitura e messa in opera di nuovo impianto ascensore;
    – Scuola Materna Bacigalupo e Cantore Via Reti C. Ovest: è stata finanziata la fornitura e messa in opera di nuovo impianto ascensore;
    – Scuola Gallino:  è in fase di cantierizzazione la realizzazione di un nuovo impianto ascensore;
    – Abbattimento delle barriere presso il centro giovani polivalente di via Pellegrini;
    – Adeguamento dei locali di piazza Americhe: sportello vittime di reato- Centro est;
    – Fornitura e posa in opera di mappe tattili per non vedenti presso il MuMa, a Castelletto e a Principe
    – Creazione di un tavolo tattile girox a Palazzo Bianco per non vedenti;
    – Realizzazione di un impianto di induzione magnetica nella sala Linnea per non udenti;
    – Realizzazione di impianto di induzione magnetica nell’auditorium della biblioteca De Amicis per non udenti.

  • Prà, skate park e area sportiva: 20 mila mq da restituire alla cittadinanza

    Prà, skate park e area sportiva: 20 mila mq da restituire alla cittadinanza

    street-art-skater-D1Ancora una volta il Consiglio comunale torna a parlare del Por di Prà (qui l’approfondimento di Era Superba). Dopo aver analizzato nel dettaglio la situazione del “Parco Lungo” a inizio anno, ieri è stata la volta del progetto Prà-to-sport, che coinvolgerà la zona più a levante della delegazione.

    Lo spunto è stato fornito dai consiglieri del Movimento 5 Stelle, Boccaccio e Burlando, che riportando le istanze raccolte sabato scorso durante una manifestazione sul territorio, hanno chiesto all’assessore ai Lavori pubblici, Gianni Crivello, di fare chiarezza su come verranno spesi i 2,180 milioni di euro messi a bilancio per questo intervento. «All’interno del Piano triennale dei lavori pubblici, che potremmo anche definire desaparecido visto che ha fatto un passaggio “a manetta” nei municipi perché arrivasse subito in Consiglio ma non se n’è saputo più nulla, ci sono una trentina di voci che riguardano il Por di Prà – ha detto in Sala Rossa Andrea Boccaccio – e in particolare una che si riferisce a interventi relativi a un’area pubblica per sport all’aperto. Vorremmo sapere nel dettaglio di che tipo di interventi si tratta e come si fa ad arrivare a una cifra tale».

    Nella sua risposta, Crivello ha ricordato che si tratta di un’area di circa 20 mila metri quadrati che, come previsto dalla Conferenza dei servizi ambientali, necessita di bonifica e di un ricarico del fondo esistente per circa un metro di terra su tutta la sua estensione. «Inoltre – ha proseguito Crivello – si dovrà provvedere alla regimentazione delle acque, alla recinzione e all’illuminazione dell’area. Restano poi ancora 150 mila euro per restituire lo spazio pubblico ai cittadini il prima possibile».

    Ma non è tutto. Per l’allestimento sportivo è, infatti, previsto l’impiego di altre risorse provenienti dal ribasso d’asta dell’intero Por, un’economia che ammonta a circa 1 milione e 250 mila euro, con cui verrà realizzato quasi sicuramente uno skate park. Sul tema, si era espresso anche il sindaco Marco Doria, proprio in Consiglio comunale lo scorso gennaio: «I ribassi d’asta del Por – aveva detto il primo cittadino – verranno utilizzati per realizzare interventi che siano apprezzati, che rispondano alle esigenze di risistemazione dell’area e che possano essere funzionali anche a implementazioni future ma che nell’immediato consentano un primo utilizzo dell’area». Niente più palazzetto dello sport, dunque, che sarebbe di gran lunga più oneroso rispetto ai fondi a disposizione. «Lo skate park – ci aveva spiegato il presidente del Municipio Ponente, Mauro Avvenente – è una promessa presa dall’amministrazione già tre anni fa a fronte di una richiesta di alcuni giovani praesi. Con i soldi restanti valuteremo le altre proposte di campetto polivalente e pista di atletica».

    Nel suo complesso, il Por di Prà è stato finanziato con 17 milioni e 324 mila euro, di cui 11,5 milioni provenienti da fondi regionali ed europei e 5,8 milioni dalle casse di Tursi. «Parte degli interventi – ha ricordato l’assessore Crivello – è già stata effettuata: nel 2010 è stato messo a punto l’accesso al parco di Ponente, nel 2012 è stata terminata piazza Sciesa e l’anno scorso abbiamo completato il riassetto idrogeologico del rio Sampietro. Ma c’è ancora molto da fare. Come il Parco Lungo, i cui lavori dovrebbero partire a settembre/ottobre di quest’anno e concludersi nell’ottobre del 2015. Per dare un’accelerata definitiva (e non perdere i finanziamenti del Por che vanno rendicontati entro la fine del 2015, ndr) la giornata lavorativa sarà di un turno e mezzo, dalle 7 alle 20».

    Insomma, dopo 7 tavoli ufficiali, 5 assemblee pubbliche, un consiglio monotematico trasformato in assemblea pubblica con la presenza di Crivello e del sindaco, 15 incontri tra consigli e commissioni municipali e comunali solo negli ultimi mesi, oltre agli innumerevoli sopralluoghi e a due ipotesi di progetto presentate e dibattute pubblicamente, i praesi possono finalmente intravedere la luce in fondo al tunnel.

    Simone D’Ambrosio

    [foto di Daniele orlandi]

  • Molassana: un quartiere in trasformazione. Pedonalizzazione, piazza multifunzionale ed ex area Boero

    Molassana: un quartiere in trasformazione. Pedonalizzazione, piazza multifunzionale ed ex area Boero

    lavori-por-molassana-municipioA distanza di qualche tempo dall’ultimo approfondimento, siamo tornati nel quartiere di Molassana per il nostro consueto appuntamento con #EraOnTheRoad e abbiamo verificato lo stato di avanzamento del POR, piano europeo (POR-Fesr 2007-2013) per il restyling della Media Valbisagno (ma anche di Sampierdarena, Maddalena, Prà) per il quale sono stati stanziati 15 milioni di euro. Gli interventi previsti sono andati a confluire tutti in un unico ambizioso progetto, che interessa diverse aree e strutture. Il piano europeo avrebbe dovuto essere realizzato in sei anni e terminare nel 2013, ma nella maggior parte dei casi non è stato così: a Sampierdarena, Prà e Maddalena alcuni interventi devono ancora essere ultimati e sono state chieste proroghe. Molassana non è da meno: all’epoca della nostra prima visita – era l’aprile del 2013 – alcune cose erano state fatte, altre erano in alto mare, come il cantiere dell’area ex Boero. Cosa è cambiato in un anno?

    Tanto per cominciare, lo scorso 20 novembre sono finalmente iniziati i lavori di realizzazione della nuova viabilità sulla sponda destra del torrente Bisagno. A ciò seguiranno la costruzione del parcheggio intermodale sul Ponte Fleming e la pedonalizzazione di Via Molassana. Gli interventi sono finanziati con quasi 6 milioni di euro e sono seguiti dalla ditta R.T.I. ING.INS.INT. spa (mandataria) e dalla Falcone srl, Tecnostrutture e Nord Asfalti (mandanti). Il tempo previsto per il completamento delle opere è 488 giorni: se ne riparlerà quindi nei primi mesi del 2015. Il nostro accompagnatore, Gianpaolo Malatesta consigliere comunale PD, ci assicura che i lavori relativi alla sola strada termineranno nel giro di sei mesi, entro l’estate 2014, e dopo si procederà con il resto. Si tratta di uno degli interventi cruciali, perché da esso dipenderanno le modifiche alla viabilità di tutta la zona: aprendo questa strada e traslando il traffico qui, la via interna resterà pedonale e sarà percorsa solo dagli autobus.

    «Per quanto riguarda la pedonalizzazione di Via Molassana molti commercianti sono favorevoli, altri sono ancora restii e pare sarà difficile fargli cambiare idea – racconta Malatesta – è normale quando si mette in atto un cambiamento di questo genere. In effetti, perplessità ci sono e riguardano l’attuale forza commerciale dell’asse: si dovrebbe iniziare fin da ora a rivitalizzare la zona inserendo nuove attività e invitando quelle attuali a ricavarsi nuovi spazi come dehors, panchine e spazi fruibili dalla cittadinanza. Bisogna aiutare la formazione dell’arteria pedonale e puntare sugli esercizi commerciali: va benissimo che ci sia anche una banca, ma questa non genera un buon giro di persone e non aggrega».

    molassana-lavori-porAbbiamo visitato il cantiere per la nuova strada: l’avanzamento dei lavori è lento, ma le proposte sono buone. Sembra che qui, all’altezza del Municipio, verrà ricollocata anche la vecchia bocciofila e poco oltre verrà creato un collegamento diretto tra strada sul Bisagno e Ponte Fleming. Per quanto riguarda il park, quello attuale sarà modificato e ampliato: si parla un nuovo parcheggio, sia interrato (tre piani) che in superficie (due piani), e di un giardino pubblico.

    Attesa anche per l’area che interessa la nuova sede del Municipio. Completato da tempo il trasferimento nei locali di Via Molassana, sono ora in corso i lavori di ristrutturazione della piazza antistante: pavimentazione, isola wi-fi, parco giochi. Anche qui, ci sarà però da aspettare un po’ prima di vederla terminata. Unico cambiamento rispetto al progetto presentato inizialmente, è che al piano terra sarà insediata la polizia municipale, invece della Pubblica Assistenza. Per supplire alla mancanza di ricollocazione di quest’ultima, si provvederà a costruire una nuova struttura, grazie al rimborso d’asta sul POR di 1 milione di euro, da impiegare in strutture pubbliche.

    molassana-valbisagno-por-via-piacenzaNel caso del torrente Geirato, sono stati svolti interventi per migliorare lo stato delle strade lungo le sponde del torrente: è stato creato un percorso con ampio marciapiede sui due lati della via, con doppia illuminazione, scarico diretto e piazzette per la sosta, che prosegue fino alle scuole elementari. Questo per incentivare la frequentazione di una zona poco amata dai pedoni, poco attrattiva e di norma legata al transito di mezzi pesanti e tir, che servono le industrie vicine.

    Con questi interventi si è voluto agevolare i molti abitanti della zona, nella speranza anche di creare un unicuum con la vicina area ex Boero e Via Bernardini, per la quale si prevede un ampliamento.

    Racconta Malatesta: «Le due vie saranno collegate e l’ampliamento di Via Bernardini diventerà obbligatorio: ultimato il cantiere Boero, terminati i lavori sulla sponda del Bisagno, trasformata Via Molassana in pedonale, Via Bernardini diventerà centrale. In primo luogo, perché servirà direttamente il nuovo maxi-complesso Boero; in secondo luogo perché il traffico che attualmente è su Via Molassana sarà dirottato in parte sulla via esterna sul Bisagno e in parte proprio qui. Da strada secondaria, diventerà centrale e assumerà rilevanza assoluta».

    molassana-boero-vertSiamo stati anche nel famoso cantiere dell’ex Boero: rispetto alla visita dello scorso anno, va detto che qui poco sembra cambiato. Il cantiere è allestito ma i lavori non sono iniziati, l’area è recintata ma resta vuota all’interno. Qui dovrebbero sorgere una sala multimediale, un auditorium, una biblioteca (sarà trasferita qui la biblioteca Saffi di Via Sertoli, per la quale si dovranno adottare i moderni parametri attualmente già in uso solo alla Benzi di Voltri). Si parlava inizialmente anche di un cinema multisala, ma in realtà questo intervento non verrà realizzato: un cinema nel quartiere c’è, ma è fuori uso dagli anni ’70. Si tratta dell’ex Cinema Nazionale di Via Molassana: durante una nostra intervista (leggi qui), i proprietari privati (famiglie Dongo e Finello) avevano detto di poter pensare a una ristrutturazione dell’edificio solo nel caso di un cambio di destinazione d’uso perché il business dei cinema non è redditizio in questo momento, e perché appunto all’ex Boero sarebbero state aperte nuove sale di proiezione.

    Malatesta smentisce, però, questa eventualità e dice che nella Val Bisagno mancano i cinema e i teatri: per ovviare al problema stanno prendendo provvedimenti, coinvolgendo il teatro dell’Ortica e le ex officine Guglielminetti.

    In generale, dunque, i lavori del POR procedono, anche se a rilento rispetto alla tabella di marcia, e Molassana – la cui fisionomia è già profondamente cambiata nel corso degli anni – si appresta a subire ulteriori trasformazioni.

    Elettra Antognetti

  • Partecip@, Municipio Centro Est: gli interventi di manutenzione proposti dai cittadini

    Partecip@, Municipio Centro Est: gli interventi di manutenzione proposti dai cittadini

    municipio-centro-estCon una conferenza stampa a Tursi, il Municipio Centro Est presenta Partcip@, il bando sulla democrazia partecipativa (qui il pdf), un percorso sperimentale che si prefigge l’obiettivo di costruire percorsi di partecipazione che, in maniera crescente, permettano il coinvolgimento attivo dei cittadini nella gestione della cosa pubblica.

    “Si tratta di un primo banco di prova per diffondere tali meccanismi di governance e farli diventare pratica consolidata dell’Amministrazione comunale”, si legge nella nota stampa.

    Potranno partecipare i cittadini che vivono o che operano sul territorio del Municipio Centro Est: “Con questo bando sperimentale, per la prima volta s’intende coinvolgere la cittadinanza in tutte le fasi del processo amministrativo. Infatti, i cittadini sono prima chiamati a proporre e a progettare con semplicità gli interventi di riqualificazione, poi a decidere quali realizzare e infine a contribuire alla loro attuazione, attraverso il volontariato o un contributo di cofinanziamento. La speranza è quindi quella di mettere a valore le tante esperienze di cittadinanza attiva impegnate nella cura dei beni comuni sul nostro territorio”.

    “Il regolamento per la democrazia partecipativa del Municipio (qui il pdf) prevede che una somma, pari al 10% delle risorse finanziarie del Municipio in conto capitale, possa essere destinata all’attuazione di progetti di manutenzione. Per l’anno 2014 sono disponibili 28.000 euro“. Nel Regolamento si specifica anche che saranno tenute in maggiore considerazione le proposte che prevedano un cofinanziamento da parte dei proponenti o la partecipazione di soggetti a titolo di volontariato per la realizzazione del progetto stesso.

    “In base alle preferenze espresse dai cittadini, si stilerà una graduatoria che resterà valida per tutto il ciclo amministrativo in corso. Pertanto i progetti, selezionati con le modalità previste e non attuati nel corso del 2014, potranno essere realizzati entro la fine del mandato del Consiglio Municipale, attraverso nuove risorse disponibili nei prossimi anni”.

    I progetti possono essere presentati al Municipio entro il 30 aprile ed è possibile iscriversi anche alla piattaforma informatica Open Genova che ha offerto gratuitamente la propria colaborazione al Municipio. A partire dal 10 marzo si svolgeranno 5 incontri informativi con la cittadinanza.

  • Nuovo depuratore di Cornigliano, al via l’iter: sbloccata la concessione delle aree ex Ilva

    Nuovo depuratore di Cornigliano, al via l’iter: sbloccata la concessione delle aree ex Ilva

    Ponte di CorniglianoQuindicimila metri quadrati nelle aree ex Ilva per far sorgere il nuovo depuratore di Cornigliano. Il delicato accordo che sancirà il passaggio di diritto di superficie da Autorità portuale a Mediterranea dell’Acque, verrà discusso questa mattina dalle Commissioni V – Territorio e VI – Sviluppo economico del Consiglio comunale convocate in seduta congiunta. Piuttosto singolare il fatto che Stefano Bernini, vicesindaco con delega all’urbanistica nonché presidente della Società per Cornigliano che ha effettuato la bonifica delle aree, non dovrebbe essere della partita. L’amministrazione sarà invece rappresentata dall’assessore all’Ambiente, Valeria Garotta, cofirmataria della delibera assieme al vicesindaco.

    Formalmente il provvedimento dà il via libera all’approvazione dello schema di contratto che coinvolge tutti gli attori interessati all’area che ospiterà il nuovo depuratore per il trattamento dei fanghi e delle acque e che consentirà la dismissione degli impianti di via Rolla (attuale depuratore di Cornigliano) e Volpara (Valbisagno).

    Innanzitutto – si legge nel documento – “Autorità portuale rinuncia, a fronte di un indennizzo da parte di Società per Cornigliano, alla costituzione in proprio favore del diritto di superficie relativamente alla porzione di area interessata alla realizzazione del predetto impianto di depurazione e accetta che vengano costituite alcune servitù in sottosuolo relativamente alle condotte a servizio dell’impianto medesimo”.

    Un primo passaggio fondamentale dato che i 15 mila metri quadrati appartengono alla molto più vasta area ex Ilva (circa 114.100 mq) su cui Società per Cornigliano ha svolto opere di bonifica pubblica e risanamento ambientale per dare il là alla riconversione ad opera di Autorità portuale mediante costituzione di diritto di superficie per 60 anni. Data la strategicità della zona anche per incrementare la capacità di trattamento di percolato della discarica di Scarpino – e non è certo un caso che la delibera arrivi in Commissione proprio in seguito alle emergenze delle scorse settimane, in realtà mai terminate – Autorità portuale si è detta disponibile a rinunciare ai propri diritti sull’area a fronte di 1 milione e 320 mila euro più iva, ovvero 1 milione 610 mila e 400 euro.  Ma questo indennizzo, sarà pagato da Mediterranea delle Acque ed arriverà nelle mani di Società per Cornigliano e, successivamente, in quelle dell’Autorità portuale tramite il Comune, entro 30 giorni dalla data di formalizzazione dell’accordo. Entro tre mesi sempre da tale data, invece, Tursi dovrà farsi carico di trasferire il diritto di superficie a Mediterranea delle Acque, attraverso un atto pubblico, per i previsti 60 anni.

    Nelle more dell’accordo che abbiamo visto interessare una molteplicità di soggetti, istituzionali e non, è anche previsto l’impegno da parte di Società per Cornigliano a costituire il diritto di passaggio sulle aree circostanti a quelli in cui sorgerà il depuratore, attraverso la strada che realizzerà la stessa Società per Cornigliano, “nonché il diritto di posa e mantenimento delle condotte di collettamento delle acque reflue e, in generale, di collegamento dell’impianto di depurazione con la viabilità e con la rete fognaria esistente” fino a che il depuratore sarà in funzione.
    Da parte sua, invece, il Comune definirà la destinazione d’uso delle aree attualmente occupate dal depuratore di via Rolla per riqualificare il quartiere di Cornigliano – che già solamente dalla dismissione dell’attuale impianto trarrebbe grande beneficio in termini di vivibilità e respirabilità dell’aria –  attraverso l’insediamento di attività produttive e artigianali, fatte salve le necessità tecniche per la realizzazione di opere complementari al nuovo impianto.

    Entrando più nel dettaglio, 8 mila metri quadrati serviranno per la realizzazione dell’impianto di trattamento dei fanghi che gestirà anche il materiale proveniente da Punta Vagno non rendendo così più necessario il depuratore di Volpara (qui l’approfondimento di Era Superba sui depuratori genovesi). Ma questa sarà solo la prima e più immediata fase di realizzazione ed entrata in funzionamento del nuovo depuratore. Più complicata, invece, la questione che riguarda i restanti 7 mila metri quadrati su cui sorgerà l’impianto di trattamento delle acque e che potranno essere richiesti dal Comune a Società per Cornigliano soltanto tra i 3 e i 6 anni successivi alla data di stipula dell’accordo (successivamente, in caso di mancata richiesta di Tursi, potrebbe intervenire direttamente Mediterranea delle Acque).

    «Questa zona – ci spiega il vicesindaco e presidente di Società per Cornigliano, Stefano Berniniera occupata dal Gruppo Spinelli che, a suo tempo, ottenne tutte le sue aree attraverso una figura giuridica inesistente: una sorta di comodato a pagamento. In virtù di questo canone, Spinelli ha cercato di far valere il contratto come vera e propria locazione, il ché avrebbe impedito la richiesta di liberazione dell’area prima di 12 anni dalla stipula del contratto. Per farla breve, in fase di accordo si è giunti, da un lato, alla consegna da parte di Spinelli dei 7 mila metri quadrati indispensabili per il depuratore e, dall’altro, al riconoscimento del contratto di locazione a Spinelli fino al 31 dicembre 2017 nelle zone restanti, che alla scadenza torneranno nella disponibilità dell’Autorità portuale».

    Ex Ilva, area Sot ancora da bonificare

    Uscendo dalla questione depuratore ma rimanendo sempre in zona ex Ilva, resta ancora da definire il futuro della cosiddetta area Sot (Sottoprodotti), l’unica su cui non è stata portata a termine la bonifica da parte di Società per Cornigliano. «La ragione – spiega Bernini – è dovuta al fatto che il terreno è pregno di benzoapirene e benzene, che riaffiorano ogni volta che si va a dissodare il suolo e hanno già causato diversi malori a chi si è trovato a lavorare nelle circostanze. Si è detto che il terreno andrebbe rimosso perché inquina le falde. Non è vero perché sotto c’è il mare. L’unica soluzione è quella di impermeabilizzare e tombare l’area, lasciando lì il terreno ed evitando di rinverdirne gli effetti nocivi con la sua movimentazione». Terminata la messa in sicurezza anche di quest’ultima porzione, Bernini è convinto dell’opportunità di dare vita a un nuovo parco urbano. Ma l’ultima parola spetta alla Regione che ha manifestato l’interesse a valutare l’opportunità di far sorgere qui il nuovo ospedale di Ponente piuttosto che nell’area Erzelli, soprattutto qualora permanessero gli ostacoli al trasferimento dell’Università in collina. Una partita, questa, ben lontana dal triplice fischio.

    Simone D’Ambrosio

  • Via Buozzi, lavori fermi per parcheggio interrato e deposito metro. Si rischia l’impasse

    Via Buozzi, lavori fermi per parcheggio interrato e deposito metro. Si rischia l’impasse

    via-buozzi-san-teodoro-lavoriCi siamo già occupati del cantiere eterno di Via Buozzi (qui il punto della situazione risalente ad agosto) per la costruzione di un deposito sotterraneo per la metro e un parcheggio di interscambio in superficie. Il cantiere è stato aperto nel 2010 e la chiusura era prevista entro un paio d’anni. Dopo vari ritardi, da ultimo la fine dei lavori era prevista per marzo 2013, ma ancora nel mese di agosto l’Assessore alla Mobilità e Traffico del Comune di Genova, Anna Maria Dagnino, prevedeva una proroga a inizio 2014. Oggi a che punto siamo?

    Allo stato attuale la situazione è più complicata del previsto. Infatti, la ditta appaltatrice, la Carena S.p.A., sarebbe da qualche mese in difficoltà e quindi costretta a fermare i lavori all’interno del cantiere, tra il disappunto dei cittadini e la perplessità delle istituzioni, che -dicono- a questo punto hanno “le mani legate”. Lo scorso novembre, la ditta avrebbe presentato al tribunale domanda di ammissione alla procedura di concordato preventivo, con i dipendenti pronti per la cassa integrazione.

    Oggi il cantiere è bloccato: ce lo confermano i cittadini riuniti nel comitato di San Teodoro, i negozianti e l’assessore Anna Maria Dagnino: «La situazione al momento è ferma per motivi concernenti la ditta Carena e non è più un nostro problema. Per ora non si sa quali saranno le prospettive future: prima di parlare di risarcimento o di un cambio dell’impresa appaltatrice, bisogna attendere che si svolga l’iter legale intrapreso dalla Carena e che ci sia una pronuncia del Tribunale».

    Tutto fermo, dunque, con l’accumularsi del ritardo nella chiusura del cantiere e con l’impazienza dei genovesi alle stelle. I lavori, infatti, avrebbero dovuto alleggerire il traffico nel nodo di San Benigno e giovare alla zona di San Teodoro, nonché a tutto il Ponente. La realizzazione di un parcheggio (con circa 200 posti, tra auto e moto) in una zona strategica come quella compresa tra Di Negro e San Teodoro, potrebbe favorire sia chi arriva dal casello autostradale e si dirige verso il centro città (turisti e residenti), sia i commercianti della zona, fortemente penalizzati in questi anni dal lungo cantiere. Inoltre, il progetto prevede addirittura la realizzazione di una passerella pedonale che colleghi da un lato parcheggio e Passeggiata Imperiale, fino alla Stazione Marittima, per collegarsi così direttamente alla Lanterna; dall’altro, parcheggio e centro città, verso Caricamento. Inoltre, anche il collegamento tra park e sottostante livello ferroviario.

    Così commenta Dagnino: «Un ulteriore ritardo che non ci voleva: ero pronta a far inserire la fermata AMT provvisoria che i cittadini chiedevano da tempo, in sostituzione di quella soppressa (servita da ben 8 linee, ndr) a causa dell’apertura del cantiere».

    Inoltre, nel corso di #EraOnTheRoad siamo stati sul posto e ne abbiamo parlato con i residenti. Qui, molto sentita la problematica legata alla diminuzione del passaggio in zona: non ci sono parcheggi, non c’è spazio per la sosta, la zona non è servita dai bus. E tutto ciò ha finito, come già accennato, per penalizzare drasticamente i commercianti, molti dei quali sono stati costretti alla chiusura, mentre quelli ancora in vita resistono a prezzo di forti sacrifici. «Questi cantieri infiniti sono nati allo scopo di riqualificare il territorio ma si trasformano in pietre al collo per cittadini e operatori commerciali della zona – commenta Aurora Mangano portavoce del comitato cittadino di San Teodoro –  Non migliora la mobilità, come era stato promesso, e ne conseguono piuttosto problemi economici e il blocco inspiegabile della mobilità per mesi e mesi».

    Elettra Antognetti

  • Prà e Sampierdarena, finanziamenti Por: Tursi fa il punto sui lavori

    Prà e Sampierdarena, finanziamenti Por: Tursi fa il punto sui lavori

    Via CantoreÈ l’argomento più gettonato sulle prime pagine dei quotidiani locali fin dall’inizio del nuovo anno. Il futuro del Por di Prà (qui l’approfondimento di Era Superba) non poteva non essere discusso anche in Consiglio comunale, nella prima seduta dopo la pausa natalizia. L’assist è stato fornito dai consiglieri Caratozzolo (Pd) e Anzalone (Gruppo Misto, ex Idv) che hanno posto un dettagliato articolo 54 agli assessori Crivello e Dagnino facendosi portavoce della preoccupazione dei residenti del quartiere ponentino. Per chi si fosse perso qualche passaggio ricordiamo che la situazione è esplosa in seguito alla circolazione della notizia secondo cui i 7 milioni non ancora impiegati per la realizzazione del Por, e che rischiano di andare persi se i lavori non vengono rendicontati entro la fine del 2015, potrebbero essere dirottati sul salvataggio di Amt.



    Prà: Parco Lungo e Marina, ex stazione ferroviaria

    cantiere-stazione-praUna prospettiva che l’assessore ai Lavori pubblici Gianni Crivello non ha mai preso in considerazione, come ha avuto modo di ribadire anche ieri in Sala Rossa. A testimonianza di come l’intenzione dell’amministrazione comunale sia quella di dar compimento a tutti i lavori previsti dal Por per non perdere i relativi finanziamenti, Crivello ha illustrato nei dettagli la tempistica prevista per la realizzazione del cosiddetto “Parco Lungo”, cuore pulsante della riqualificazione della Marina di Prà (qui l’approfondimento di Era Superba). Il fine ultimo è quello di riavvicinare i cittadini al mare, da cui sono stati eccessivamente allontanati per i lavori di sviluppo del porto. «Il Por è fondamentale in questa direzione – assicura Crivello – e per questo motivo ricordo che i lavori per il “Parco Lungo” sono stati approvati il 19 e 20 dicembre scorsi. Tra il 15 e il 20 gennaio verranno pubblicati i bandi che scadranno il 15 marzo. Entro il 31 maggio verrà aggiudicato l’appalto alla società vincitrice che avrà un mese di tempo per presentare il progetto esecutivo. Consegneremo i lavori entro il 31 luglio, in tempo per essere conclusi entro la fine del 2015».

    L’assessore non ha mancato di sottolineare come le difficoltà incontrate siano state parecchie: «Di certo, il ritrovamento di amianto, lo smaltimento di sedime ferroviario e la necessità di complessi tavoli di confronto, che in alcuni casi hanno coinvolto anche la Comunità europea, non hanno agevolato le cose. Ma alcuni lavori sono già stati fatti, come piazza Sciesa o la sistemazione della foce del rio San Pietro. Adesso puntiamo a realizzare il parco, che almeno nella prima fase sarà un parco urbano; in seguito, secondo le esigenze espresse dal territorio, cercheremo di fornire tutte le attrezzature previste».

    Sul tema è intervenuta anche l’assessore alla Mobilità, Anna Maria Dagnino, che si è soffermata in particolare sui lavori che hanno interessato la foce del rio San Pietro: «La sistemazione di questa zona è al momento provvisoria, in attesa di una più generale riorganizzazione di tutta l’area di Prà che, come detto da Crivello, partirà la prossima estate. La ditta che ha fatto i lavori ha dato la disponibilità a ridurre l’area del cantiere per cui si è liberata una porzione di sedime stradale dell’Aurelia che destineremo a parcheggi con sosta a rotazione, pensati soprattutto per le esigenze del settore commerciale. Ciò non esclude comunque un futuro intervento più sistematico sulla viabilità della delegazione. Anzi, una volta messa punto la parte a mare, potremo spostare l’attenzione sul centro storico».



    Sampierdarena: ascensore Cantore-Scassi, biblioteca Gallino

    Via Buranello SampierdarenaMa nella seduta di ieri si è parlato anche di un altro Por in ritardo, quello di Sampierdarena (l’approfondimento di Era Superba). All’ordine del giorno, infatti, era stata programmata una discussione monotematica sulle problematiche del quartiere genovese (qui il pdf del documento approvato per l’occasione dal Municipio Centro Ovest e la lettera di accompagnamento del presidente Marenco, ndr). Oltre, dunque, ai temi legati all’emergenza sicurezza, alcol e gioco d’azzardo che sono stati introdotti dall’assessore Elena Fiorini ma che sposterebbero l’articolo verso ben altri lidi, era inevitabile che si arrivasse a parlare anche della riqualificazione del territorio dal punto di vista dei lavori pubblici. Anche in questo caso la parola spetta all’assessore Crivello che ha ricordato come per il Por di Sampierdarena siano stati investiti 11 milioni e 629 euro, di cui 9 da fondi europei e il resto dalle casse comunali.

    Dopo aver sottolineato che la “nuova” Sampierdarena si svilupperà su due direttrici – da un lato la riqualificazione di via Buranello per cui sono stati stanziati 2 milioni di euro, dall’altro la rivoluzione dell’assetto viario di lungomare Canepa e della Strada a mare – Crivello ha ricordato sommariamente alcuni lavori portati a termine con i relativi investimenti: «In via D’Aste (900 mila euro) è stata completata una parte degli interventi mentre i restanti lavori dovrebbero partire nelle prossime settimane e concludersi nell’arco di 6 mesi; in piazza Vittorio Veneto i lavori sono terminati alla fine del 2007 e sono costati 451 mila euro. In via Cantore i lavori si sono conclusi a metà 2012, per un importo di 815 mila euro mentre l’intervento sul palazzo del Municipio è costato 1 milione e mezzo di euro».

    Genova Sampierdarena, ex biblioteca GallinoUna delle criticità più grosse, invece, riguarda la riqualificazione dell’ex biblioteca Gallino (l’approfondimento di Era Superba), per la cui trasformazione in centro per anziani sono stati stanziati 400 mila euro. La prima ditta appaltatrice è fallita in corso d’opera; gli interventi sono allora stati riassegnati ma è sorta una nuova complicazione riguardante la stabilità dei solai. Crivello spiega che il Comune ha affidato la redazione del progetto esecutivo per il consolidamento dell’edificio per capire quali sono gli interventi da realizzare e quanto si sforerà dai 400 mila euro inizialmente investiti per la struttura.

    All’appello manca anche l’intervento economicamente più importante previsto dal Por. Si tratta del nuovo ascensore di collegamento tra via Cantore e villa Scassi, per cui sono stati stanziati 4 milioni e 290 mila euro. «Il progetto esecutivo è pronto – spiega l’assessore ai Lavori Pubblici – ma prima di proseguire dobbiamo attendere il nulla osta dell’Ustif (Ufficio speciale trasporti a impianti fissi) sia in sede locale che a livello nazionale, in sede di ministero dei Trasporti». Si tratta, infatti, di un ascensore piuttosto sperimentale, la cui cabina verrà prima trasportata in orizzontale e poi in obliquo, sempre sottoterra: un impianto simile ma ancor più complicato rispetto a quanto già avviene altrove in città per l’ascensore Montegalletto. «Il ministero ha 120 giorni per risponderci ma contiamo di avere il via libera molto prima, magari sfruttando anche qualche pressione dei nostri parlamentari». Anche perché i lavori di realizzazione dell’opera dureranno 300 giorni e la scadenza del 31 dicembre 2015 per non perdere i finanziamenti si avvicina inesorabilmente. Ma nel frattempo, tra febbraio e marzo prossimi, inizieranno già le opere civili per completare la predisposizione della galleria nella sua parte obliqua (per quanto riguarda il tragitto orizzontale, invece, si sfrutterà il cunicolo antiaereo già esistente).

    Per concludere, a onor di cronaca va detto che la discussione in Consiglio comunale sulle problematiche di Sampierdarena non ha prodotto per il momento alcun risultato concreto. Dopo l’illustrazione di ben 48 ordini del giorno presentati da consiglieri di quasi tutti i colori politici, la conferenza capigruppo, convocata dal presidente Guerello, ha deciso a maggioranza di sospendere la discussione nel tentativo di giungere a un documento condiviso da presentare e votare all’inizio della seduta di martedì prossimo. In caso contrario, si procederà alla votazione di tutti gli ordini del giorno.



    Simone D’Ambrosio

  • Ascensore Principe-D’Albertis, via ai lavori: che fatica trovare i pezzi…

    Ascensore Principe-D’Albertis, via ai lavori: che fatica trovare i pezzi…

    Panorama castello D'AlbertisDoveva ripartire a Natale, lo farà a giorni. Stiamo parlando dell’ascensore Montegalletto, uno dei mezzi di trasporto pubblici più caratteristici della nostra città, che collega la zona di Principe con quella di Castello d’Albertis e che era fermo ai box da fine novembre. I lavori di manutenzione, già slittati in seconda battuta a ieri, sono iniziati effettivamente solo questa mattina e dovrebbero concludersi tra sabato e lunedì. Saranno contenti gli abitanti di Castelletto e Oregina che, tra pochi giorni, potranno finalmente riavere il prezioso collegamento con la stazione ferroviaria e con via Balbi, evitando i sempre affollatissimi autobus delle linee 35 e 36 o 39 e 40.

    I ritardi sugli interventi di manutenzione, almeno per una volta, non sembrano essere colpa di Amt. La manutenzione straordinaria a cui l’azienda ha fatto ufficialmente riferimento per spiegare la chiusura temporanea del servizio, infatti, fa riferimento alla necessità di un intervento all’alimentazione elettrica del complesso sistema di trazione dell’ascensore. Piccolo particolare, i materiali necessari sembravano praticamente introvabili. «Un problema tristemente comune a molte riforniture per i mezzi di trasporto della nostra città» ammette, un po’ sconsolata, l’assessore Dagnino facendo riferimento, in particolare, alle difficoltà riscontrate anche nel reperimento di nuovi autobus dalle “taglie” piccole.

    genova-panoramica-montegalletto-castello-d-albertis

    Tornando all’ascensore, i lavori dovrebbero concludersi domani, massimo lunedì. Poi ci vorrà giusto il tempo per collaudi interni di rito e potremo tornare a sentire nuovamente quell’«oua se parte» a cui ormai siamo tanto affezionati e che ogni anno viene ascoltato da 250/300 mila passeggeri. Numeri di tutto rispetto se consideriamo che il vicino, più tradizionale ma anche più panoramico ascensore che collega piazza Portello con spianata Castelletto ha una portata complessiva delle due cabine di circa un milione di passeggeri. Un successo che si spiega non solo per la strategicità dal punto di vista della mobilità locale ma anche per l’appetibilità che la struttura offre sotto l’aspetto turistico per chi vuole raggiungere il Museo delle Culture del Mondo di Castello D’Albertis o semplicemente per gli appassionati dei mezzi di trasporto meno convenzionali che trovano in questo ascensore a trazione mista orizzontale e verticale un esemplare quasi unico nel suo genere

    La storia dell’ascensore Montegalletto affonda le radici nel tempo. La sua costruzione risale addirittura al 1929, con una galleria d’accesso lunga circa 300 metri e due cabine verticali con  capienza di 20 persone per i 70 metri di dislivello. Tra il 1963 e il 1965 gli ascensori furono sostituiti e nel 1995, quando l’infrastruttura era da tempo passata sotto il controllo di Amt, si giunge alla scadenza della vita tecnica trentennale. Si fece largo fin da subito l’idea di ristrutturare l’impianto con un innovativo sistema che permettesse di rimediare alla difficoltà principale: i 300 metri da compiere a piedi, in fondo all’ingresso di Principe-via Balbi, prima di giungere alle cabine. Nel 2001 il Ministero dei trasporti diede il via libera a un impianto integrato, totalmente automatizzato ovvero senza la necessità di personale in cabina: nel primo tratto un sistema funicolare consente di percorrere orizzontalmente la galleria alla velocità di 4,5 m al secondo, nel secondo tratto verticale, invece, le due cabine con portata di 23 persone (con un totale di 400 passeggeri all’ora per senso di marcia) proseguono alla velocità di 1,6 m al secondo. A collegare il tutto un sistema di traslazione su pneumatici pensato sui modelli delle funivie di montagna. La costruzione iniziò a settembre 2002 e terminò con l’inaugurazione dell’ascensore così come lo conosciamo ora il 15 dicembre 2004. E da metà gennaio «se parte»… turna.



    Simone D’Ambrosio

  • Stazione Principe, fine lavori nel 2015? Ancora attesa per il nuovo atrio

    Stazione Principe, fine lavori nel 2015? Ancora attesa per il nuovo atrio

    stazione-principe-lavori (1)Qualche passo avanti per il maxi cantiere della stazione di Genova Principe. È infatti fissata per oggi (27 dicembre 2013) la consegna dell’atrio principale della nuova Grande Stazione. L’annuncio era arrivato nelle scorse settimane, confermato anche dall’assessore regionale Enrico Vesco dopo il sopralluogo del 9 dicembre scorso. Per ora si tratta solo dello “scheletro” (la stazione sarà interamente coperta e dotata di impianto di riscaldamento e raffreddamento), il nuovo atrio con scale mobili, vetrate e nuova pavimentazione , infatti, non è ancora agibile, mancano i locali interni e le rifiniture, il cantiere rimarrà aperto ancora per i prossimi mesi.

    Una buona notizia dopo anni di attesa, anche se ovviamente non si tratta dell’ultimo capitolo di questa lunga storia. I genovesi ricorderanno le vicende travagliate che hanno segnato la storia dei cantieri delle due stazioni, Brignole e Principe, che dal 2007-2008 sono interessate dai lavori di riqualificazione e adeguamento funzionale delle strutture promossi dal gruppo Grandi Stazioni spa; lavori per cui sono stati spesi complessivamente oltre 57 milioni di euro e che proseguiranno ancora per diverso tempo, con tutta probabilità la parola fine non arriverà prima del 2015.

    Nel corso dell’ultima puntata del 2013 di #EraOnTheRoad abbiamo fatto visita alla stazione raccogliendo informazioni da chi nel cantiere di Principe lavora tutti i giorni; profili diversi, opinioni diverse, ma su tempi e aspetti tecnici i pareri sono sostanzialmente concordi. Nonostante la vistosa accelerazione di questo autunno, la situazione generale sarebbe ancora un po’ complicata e il numero degli operai ancora basso in rapporto alla mole di lavoro da svolgere.

    Per quanto riguarda il parcheggio esterno, interrato con copertura a raso, l’assessore Vesco – pur nutrendo lui stesso qualche dubbio sull’effettiva possibilità di rispettare le scadenze – ha confermato l’ipotesi consegna entro l’estate (giugno-luglio 2014). Sono attualmente in opera anche cinque ascensori, quattro che collegano i binari con il corridoio che conduce all’atrio e uno che collega l’atrio con il corridoio: dei primi vi è già la preparazione della struttura e mancano solo le componenti (2-3 mesi), del quinto ad oggi c’è solo il buco. I locali esterni, da adibire a esercizi commerciali perlopiù dedicati alla ristorazione, sono invece pronti: alcuni già operativi, i più restano ancora chiusi.



    Elettra Antognetti

    Era On The RoadQuesto articolo è stato scritto grazie ai sopralluoghi di #EraOnTheRoad. Contattaci per commenti, segnalazioni e domande: redazione@erasuperba.it







  • Mercato piazza Terralba: degrado e infiltrazioni, via libera al nuovo tetto

    Mercato piazza Terralba: degrado e infiltrazioni, via libera al nuovo tetto

    mercato-terralba-internoIl mercato di piazza Terralba si rifà il look. Nelle scorse settimane, la Giunta comunale ha previsto lo stanziamento di 600 mila euro, recuperati attraverso un mutuo a bilancio nell’esercizio 2013, per la riqualificazione del tetto del polo mercatale di San Fruttuoso, resasi necessaria a seguito delle continue infiltrazione di acqua. Si tratta di un intervento già inserito nel Programma triennale dei Lavori Pubblici 2013-2015, approvato prima dell’estate, e sarà messo a gara nei primi mesi dell’anno prossimo.

    Nei documenti tecnici che accompagnano la descrizione dello stato attuale dell’edificio si legge che la copertura del mercato a pianta rettangolare è costituita da otto arconi di cemento armato di forma parabolica, a sezione variabile. “I quattro archi strutturali, di cui due perimetrali e due posizionati nella parte centrale, si differenziano dagli altri per la maggiore dimensione”. Ogni campata è poi suddivisa da una struttura secondaria in un reticolo di travi “tamponato con pannelli di vetrocemento”. Inoltre, “alla sommità della copertura, nella parte centrale rialzata, sono disposti longitudinalmente e contrapposti una serie di fori per il riciclo naturale dell’aria”.

    Anche i non addetti ai lavori possono intuire la complessità dell’intervento, resosi necessario per la perdita di impermeabilità del calcestruzzo e dei vetri, oltre al deterioramento strutturale delle travi in parte esposte all’esterno alla mercé degli sbalzi termici e dell’azione corrosiva degli agenti atmosferici.

    L’edificio, realizzato a metà degli anni ’50, ha dato ben presto problemi di infiltrazioni dall’alto, principalmente a causa della mancanza di una costante manutenzione, tanto da dover rendere necessario un primo intervento già nel 1975, con l’inserimento di panelli plastici traslucidi all’esterno. Tuttavia, il deterioramento dei materiali ha comportato un progressivo distaccamento tra i due sistemi di copertura e un costante aumento della permeabilità tanto da imporre una soluzione più drastica.

    mercato-terralba

    mercato-piazza-terralba















    In attesa del bando che specificherà al meglio le caratteristiche che dovrà avere il nuovo tetto, possiamo anticipare che certamente verrà chiesto di porre rimedio a due problematiche storiche dell’edificio mercatale: la mancanza di un efficace ricircolo interno dell’aria, con un fastidioso effetto serra soprattutto nei mesi più caldi, e l’illuminazione naturale assai carente. Sempre dalla descrizione tecnica, leggiamo che il progetto di riqualificazione prevedrà “l’eliminazione dei pannelli in vetrocemento, la riprofilatura di tutte le parti strutturali a contatto con detti pannelli, la ripresa degli intonaci e delle coloriture di tutte le parti strutturali della copertura a vista”. Il nuovo tetto, che verrà fissato sull’esistente sistema di arconi in cemento armato, sarà formato da una struttura multimateriale, rispondente a tutte le esigenze tecnico-normative, con particolare riguardo alla tenuta idrica e all’elasticità degli elementi in seguito alle dilatazioni termiche. Inoltre, nella parte centrale della nuova copertura, sorgerà un lucernaio, accompagnato da una serie di persiane poste lungo tutto il perimetro laterale.

    L’esecuzione dei lavori, inoltre, sarà complicata dalla necessità di garantire, almeno parzialmente, la prosecuzione delle attività commerciali all’interno del mercato e l’incolumità del pubblico che accederà alla struttura. Per questo motivo, con tutta probabilità, si procederà per lotti, nonostante ciò comporti una complessa organizzazione e messa in sicurezza del cantiere e costi indubbiamente più elevati.

    La riqualificazione della copertura del Mercato di piazza Terralba assume maggiore valenza se si tiene conto della strategicità della zona in cui sorge, secondo quanto previsto dal nuovo piano urbanistico comunale. A pochi passi dal mercato, infatti, dovrebbe sorgere il nuovo polo ferroviario di Terralba, nodo cruciale della futura Metropolitana di superficie, che vedrà anche la realizzazione di un centro servizi integrato per attenuare l’incompatibilità fra il parco ferroviario e le aree residenziali circostanti e, contestualmente, puntare alla valorizzazione di piazza Terralba e del parco di Villa Imperiale.



    Simone D’Ambrosio

  • Maddalena, asilo nido: nel settembre 2014 porte aperte ai bambini?

    Maddalena, asilo nido: nel settembre 2014 porte aperte ai bambini?

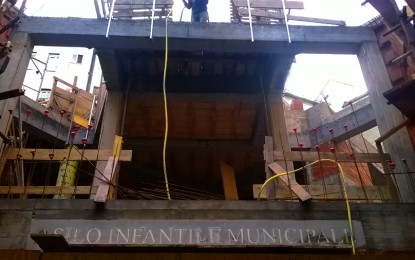

    asilo-nido-maddalenaEra il 2007 quando nel quartiere della Maddalena sono iniziati gli interventi previsti dal progetto POR-Fesr (stesso discorso per Molassana, Prà-Marina, Sampierdarena, Sestri), finanziati a livello sia europeo che comunale e da concludersi entro il 2013 (con completamento al 2015). In particolare, nel quartiere del centro storico gli interventi previsti e finanziati con 13 milioni di euro (10 europei, 3 da Tursi) erano: la creazione di un Centro “Arti e Mestieri” nei locali di Palazzo Senarega, sito nell’omonima piazzetta; la costruzione di uno asilo nido in Vico della Rosa; la formazione di un Laboratorio sociale in Vico Papa; la riqualificazione dei percorsi pedonali con rifacimento della pavimentazione e introduzione della rete wifi; la gestione parcheggi per la logistica, la raccolta dei rifiuti solidi urbani su strada e la ristrutturazione dell’ascensore Castelletto Levante.

    Oggi molti degli interventi sono terminati, come la creazione del Laboratorio sociale, la sistemazione della pavimentazione, il restyling dell’ascensore e dei percorsi pedonali, e ancora l’acquisizione di Palazzo Senarega per il trasferimento del Job Center di Cornigliano. Tuttavia, sembra che le maggiori difficoltà siano state riscontrare nel corso degli anni nell’ultimazione dell’asilo nido di Vico della Rosa. Qui, una serie di ritardi e rallentamenti hanno impedito che l’asilo vedesse la luce a tempo debito. Si tratta di uno degli interventi più attesi da parte dei residenti e dei commercianti del quartiere, i quali vi hanno intravisto la possibilità di ridare slancio alla zona, con l’introduzione di quei servizi basilari e necessari per la vivibilità di ogni quartiere: il primo passo verso l’inserimento di altre strutture a fare da spalla all’asilo, come luoghi per l’infanzia, cartolerie, negozi di giocattoli, o anche farmacie ed edicole – tutte realtà atte a creare una dimensione collettiva e di condivisione dello spazio urbano.



    L’asilo nido di Vico della Rosa / Via Maddalena

    asilo-nido-maddalena-2Per quanto riguarda il progetto in questione, l’asilo si andrà a insediare nello spazio tra Via della Maddalena e Vico della Rosa. Qui sorgeva un edificio che è stato demolito in previsione della costruzione di uno spazio gioco di qualità per 25 bambini tra i 16 e i 36 mesi, dotato di terrazza verde e costruito secondo i principi della bioedilizia, con ricaduta positiva sullo spazio circostante per il risanamento di un luogo nevralgico del centro storico. L’intervento attua la previsione del PUC vigente, in base al quale l’edificio in questione sarebbe destinato a servizi, e ha come intento quello di creare un “punto di qualità ambientale in un’area critica sotto il profilo fisico e sociale”, come si legge all’interno del documento a disposizione sul sito http://www.urbancenter.comune.genova.it. Nell’idea dei promotori, gli spazi per il gioco e la terrazza verde -tutto rigorosamente costruito con materiali eco-compatibili e facilmente mantenibili- dovranno “contribuire a ricucire il tessuto, a qualificare gli affacci degli edifici circostanti, a risanare un punto nevralgico del quartiere, nel tentativo di allontanare le attività improprie, a potenziare il tessuto sociale facilitando la costruzione di reti tra le famiglie”.

    Nonostante i ritardi di questi anni, sembra si sia giunti a una svolta: si parla di ultimare i lavori entro la primavera, in previsione dell’entrata dei primi bambini a settembre 2014. Questo è quanto assicurano Direzione dei Lavori pubblici e presidente del Municipio I Centro Est Simone Leoncini: «Il Municipio chiede da tempo con grande forza che l’opera venga consegnata alla cittadinanza. Sembrava che i ritardi fossero maggiori, ma alla fine i tempi si sono accorciati: è stato chiesto a tutti di accelerare affinché si potesse offrire il servizio alle famiglie in previsione del nuovo anno scolastico, e la deadline è stata rispettata».



    Elettra Antognetti

  • Piscine di Multedo e Voltri: messa in sicurezza per arginare il degrado

    Piscine di Multedo e Voltri: messa in sicurezza per arginare il degrado

    multedo-giardini-lennon-degrado-piscine-sapio-2È ancora presto per scoprire che cosa ne sarà del futuro della piscina “Nico Sapio” a Multedo, che ormai è abbandonata al degrado da oltre due anni. C’è però una novità piuttosto importante. L’Associazione sportiva dilettantistica “Nuotatori genovesi”, che aveva vinto il bando pubblico di concessione dell’impianto – una piscina da 25 metri, una palestrina prenanatoria e due campi in erba sintetica per la destinazione promiscua di tennis multedo-degrado-piscine-sapioe calcio a 5 – ma che non si era rivelata in grado di poterne sviluppare la riqualificazione e il rilancio, ha finalmente riconsegnato le chiavi, dopo un lungo tira e molla che abbiamo già  raccontato in passato.

    La piscina, dunque, è tornata nella piena disponibilità del Comune di Genova, che però deve assolutamente provvedere alla sua messa in sicurezza come ha mostrato la nostra incursione nel corso di una puntata di #EraOnTheRoad. Per poter porre un freno allo stato di sostanziale abbandono ed evitare nuove effrazioni e altri atti vandalici, compreso il tentativo di piccoli furti del materiale ancora presente all’interno dello stabile, l’assessorato allo Sport ha stanziato 24 mila euro a beneficio del Municipio VII Ponente.

    «Con questa cifra – spiega il presidente Mauro Avvenente – dovremo predisporre un piccolo bando per chiudere gli accessi non solo alla piscina di Multedo ma anche alla Mameli di Voltri. L’idea iniziale era quella di murare tutti gli ingressi per impedire sfondamenti, ma si sarebbe trattato di uno spreco di denaro pubblico perché i prossimi gestori sarebbero stati costretti ad abbattere l’ostacolo, con ulteriore lavoro da parte loro». La soluzione, allora, dovrebbe definitivamente orientarsi verso l’installazione di robusti cancelli che possano dissuadere i malintenzionati e rimangano patrimonio futuro per chi si aggiudicherà la gestione dei beni.

    «A Voltri – prosegue Avvenente – l’attività natatoria dovrebbe riaprire i battenti in estate, dal momento che l’associazione che ha finora avuto in mano la piscina si è detta disponibile a proseguirne la gestione anche per la prossima stagione, soprattutto in ottica di un possibile rilancio invernale nel 2014-2015».



    Il futuro della piscina Nico Sapio di Multedo

    In attesa del nuovo bando comunale, resta invece ancora incerto il futuro dell’impianto di Multedo. In questa fase transitoria, ci sarebbe l’intenzione di restituire ai bambini del quartiere almeno uno dei due campetti in erba sintetica che costeggiano l’ingresso al Pio XII – Signorini. Ma anche in questo caso le cose non sono per nulla semplici, come ci spiega Avvenente: «L’idea inziale era capire se il Comitato di quartiere di Multedo fosse stato in grado di gestire i due campetti in questa fase intermedia. Il Comune, tuttavia, ha manifestato l’interesse di mantenere integro tutto l’impianto sportivo dei giardini Lennon per rendere in qualche modo remunerativa la futura concessione dal momento che la piscina da sola non garantisce un sufficiente apporto economico. Il comitato però ha detto di non essere in grado di gestire un centro sportivo così articolato solo con l’attività di volontariato, anche perché sarebbe necessario mettere mano all’impianto elettrico, agli spogliatoi e alle recinzioni, oltre naturalmente alla manutenzione del manto sintetico. Ma in questo caso servirebbero cifre almeno con uno zero in più rispetto a quelle messe attualmente a disposizione dal Comune». Un piano b potrebbe essere il temporaneo affidamento a qualche scuola calcio già attiva sul territorio che, tuttavia, vorrebbe la garanzia di una disponibilità pluriennale: richiesta che mal si concilia con la necessità di giungere molto rapidamente al nuovo bando di concessione.

    Insomma, una matassa abbastanza complicata da dirimere ma, almeno, si sta finalmente parlando di proposte concrete dopo mesi di attesa gettati al vento, come testimonia la chiosa del presidente Avvenente: «Stiamo valutando tutti i pro e i contro per evitare che lo stato di abbandono non degradi i beni a un livello tale che chiunque poi dovesse vincere la gestione degli impianti ci dovesse mettere secoli per rimetterli in funzione».



    Simone D’Ambrosio

  • Corso Sardegna, ex mercato: al via le demolizioni per la nuova piazza

    Corso Sardegna, ex mercato: al via le demolizioni per la nuova piazza

    Ex Mercato di Corso SardegnaNe avevamo già parlato a fine ottobre, ma ora è arrivata la conferma dei documenti e dei finanziamenti. Il Comune, di concerto con Municipio III – Bassa Val Bisagno e Centro integrato di via di “corso Sardegna bassa”, vuole fortemente restituire ai cittadini almeno una parte delle aree dell’ex mercato ortofrutticolo genovese. Il progetto prevede la realizzazione di un polo di eccellenza agroalimentare a chilometro zero, gestito dai commercianti che già operano nei negozi limitrofi, ma soprattutto di una piazza con panchine, verde e spazi di aggregazione che diventerà un nuovo punto di riferimento per il quartiere, a cavallo tra San Fruttuoso e Marassi. In futuro, potrebbe trovare spazio anche un parcheggio al piano strada. Il tutto, comunque, dovrà essere realizzato con elementi facilmente removibili perché ci troviamo in zona ad alto rischio di esondazioni e allagamenti, come il passato ha tristemente insegnato. Per lo stesso motivo, il piano di bacino impedisce il cambio di destinazione d’uso dell’area, che deve perciò restare commerciale. Da qui, la necessità di realizzare anche il mini-mercato.

    Resta da capire come la prenderà la Rizzani de Eccher, colosso friulano dell’edilizia che si era aggiudicato l’appalto per la riqualificazione dell’intero ex mercato ma che, in seguito all’alluvione del novembre 2011, ha visto porre vincoli fortemente ridimensionanti al progetto iniziale, e ha richiesto al Comune di Genova un indennizzo di 11 milioni di euro su cui dovrà esprimersi la giustizia amministrativa.

    Lasciando da parte le beghe legali, l’intervento temporaneo riguarderà solamente la demolizione di alcuni edifici non soggetti a tutela e già destinati alla rimozione, che dovrà essere preceduta dalla necessaria bonifica del tetto in amianto. Per quest’ultima, i cui lavori inizieranno nel nuovo anno con l’impiego del personale di Amiu bonifiche, sono stati stanziati circa 200 mila euro. Per quanto riguarda le opere edili che dovranno essere messe a bando, invece, il Comune ha recuperato 500 mila euro attraverso un apposito indebitamento (mutuo) inserito nel bilancio 2013.

    piantina demolizioni corso sardegnaCome potete vedere dalla piantina a fianco, si tratta solo di una porzione (colore giallo) ben limitata dell’intero complesso ex mercatale e riguarda due elementi (4 e 6) che attualmente si affacciano su via Carlo Varese: demoliti gli edifici, si procederà alla pavimentazione in asfalto delle aree sgomberate, che potranno diventare così una piccola agorà (area tratteggiata di rosso) a completa disposizione dei cittadini del quartiere almeno per 7 anni. E proprio in funzione di questo uso pubblico, tramite apposite recinzioni sarà anche garantita la protezione delle strutture che si affacciano sull’area sgomberata.

    «Il Comune – spiega il presidente del Municipio III Massimo Ferrante – ha mantenuto l’impegno di recuperare le risorse per bonificare l’area e demolire gli edifici. Ora tocca a noi, come Municipio, far vivere la piazza una volta corso sardegna dall'altoche sarà effettivamente disponibile e cercare di impegnare qualche risorsa aggiuntiva per la sua promozione. Il Civ, infine, si occuperà di recuperare i locali del vecchio bar creando un mercato dell’eccellenza enogastronomica, sull’esempio del Carmine». Quest’ultimo è certamente l’elemento più complicato del piano di riqualificazione: vi è, infatti, la necessità di reperire i fondi per la manutenzione straordinaria dei vecchi locali in stile liberty, che sorgono su piano leggermente rialzato rispetto alla sede stradale, prima di poterli adattare alla nuova funzione. E, si sa, le risorse economiche latitano.

    «È indispensabile procedere per tappe – commenta Ferrante – perché per troppo tempo si è parlato solo di sogni. Io invece sono un forte sostenitore della concretezza. E in questo senso è fondamentale che gli abitanti del Municipio possano riappropriarsi di uno spazio di socializzazione, come ad esempio è successo lo scorso weekend in piazza Martinez con l’inaugurazione della pista di pattinaggio su ghiaccio».

    Certo, questo primo intervento di riqualificazione dell’area mercatale non sarà epocale ma è già molto per una struttura che dall’ottobre 2009, data di affidamento alla Rizzani, è stata interessata esclusivamente da lavori di sgombero di banchi, arredi, e celle frigorifere e dalla disattivazione delle linee elettriche, restando così aperta all’incuria, al degrado e a non rare incursione notturne.

    mercato-corso-sardegna-13mercato-corso-sardegna















    Non va comunque dimenticato che l’ultima parola sul futuro a più ampio raggio e su una riqualificazione più sistematica e complessiva spetta alla sentenza del Tar, sui cui tempi è sempre piuttosto complicato esprimersi. Di sicuro, l’impossibilità di costruire il parcheggio interrato a causa dei vincoli di bacino e le difficoltà a pervenire a un accordo con Asl per la realizzazione di un nuovo polo sanitario, rendono molto difficile la perpetrazione del progetto inizialmente pensato dalla Rizzani. Inoltre, qualsiasi sia la sentenza del Tribunale amministrativo, è del tutto probabile che la parte sconfitta, sia essa la ditta edile o il Comune di Genova, ricorrerà al Consiglio di Stato, allungando ulteriormente i tempi per una decisione definitiva. Ecco perché è un bene che l’amministrazione si stia muovendo con decisione per restituire, almeno temporaneamente, alcuni spazi ai cittadini. Con la speranza che, anche una volta concluse le procedure legali, la piazza pubblica si sia talmente radicata nel territorio che risulti assurdo pensare a un suo eventuale smantellamento.



    Simone D’Ambrosio

  • Lavori pubblici, segnaletica: dal 2014 il servizio passa ai Municipi

    Lavori pubblici, segnaletica: dal 2014 il servizio passa ai Municipi

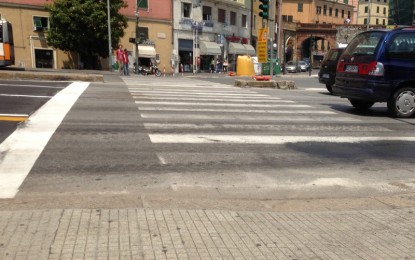

    via-buozzi-san-teodoro-di-negro-attraversamento-pedonaleAlzi la mano chi non ha mai “mugugnato” contro le zebre scolorite, il cartello di divieto di sosta nascosto tra le fronde degli alberi o lo specchietto frantumato da qualche bontempone che impedisce di avere una buona visuale su qualche incrocio stradale particolarmente insidioso. Manutenzioni e segnaletica sono state chiamate più volte in causa nel corso del Consiglio comunale flash di ieri pomeriggio (50’ di seduta ordinaria preceduta da non più di tre quarti d’ora dedicati agli articoli 54). In particolare, in Sala Rossa si è parlato degli attraversamenti pedonali di viale Canepa (Sestri Ponente), via Bolzaneto e della proposta dei Consiglieri De Benedictis e Mazzei (Gruppo Misto) di realizzare una mappatura dello stato della segnaletica sul territorio cittadino.

    Se, da un lato, l’assessore Dagnino ha escluso la fattibilità della stessa per la sostanziale impossibilità di monitorare con precisione tutto il territorio cittadino, dall’altro ha anche annunciato una piacevole novità. A partire dal prossimo anno, infatti, i tempi di intervento e ripristino delle situazioni degradate da parte di Aster potrebbero essere notevolmente velocizzati. Il servizio, attualmente in mano alla direzione centrale della Mobilità del Comune di Genova e al rispettivo assessorato, sarà delegato ai Municipi che tratteranno le urgenze gestendo direttamente i rapporti con la partecipata, naturalmente previa copertura economica ad hoc di Tursi che dovrebbe attestarsi sull’ordine di grandezza di 20/25 mila euro.

    Si inizierà con una sperimentazione di 6 mesi in due delegazioni chiave della nostra città, la Bassa Val Bisagno e il Ponente, come ci racconta l’assessore Dagnino: «Il degrado delle strisce pedonali, la cui durata media di integrità è di circa un anno, e della segnaletica stradale è un tema che sta molto a cuore ai cittadini. Ma monitorare tutto il territorio per il Comune e per Aster è complicato. Per questo, con l’assessore Crivello abbiamo pensato di accorciare il percorso amministrativo e delegare la funzione del rifacimento ai Municipi. La segnalazione del cittadino arriverà al Municipio che la girerà direttamente ad Aster, senza passare dagli uffici centrali del Comune. È evidente che la fase di sperimentazione è necessaria per testare se i Municipi avranno le forze per garantire l’efficienza del servizio, ad esempio dal punto di vista del personale». Ecco perché si è deciso di procedere per gradi, partendo dai Municipi III e VII. «Mi auguro – ha aggiunto Dagnino – di poter presentare la delibera nelle prossime settimane e partire con la sperimentazione già dal 1° gennaio. È chiaro che se il servizio funzionasse come previsto, dovremmo estenderlo successivamente a tutto il territorio genovese».

    E magari, aggiungiamo noi, non fermarsi solo al rifacimento degli attraversamenti pedonali, degli stop, delle linee di arresto e al ripristino di paletti di specchi e segnali verticali, ma estenderlo anche ad altre tipologie di segnalazioni come le buche sull’asfalto, i marciapiedi dissestati o la rimozione di barriere architettoniche. Non però all’introduzione di segnaletica ex novo: per quella c’è bisogno di autorizzazioni e ordinanze che devono partire per forza dagli uffici centrali e dall’assessorato.

    «Il progetto – ci spiega Mauro Avvenente, presidente del Municipio VII Ponente – chiama in causa la segnaletica orizzontale e verticale non strategica per la città. Quella, insomma, delle vie interne. Ma non si tratta di un’elargizione di Tursi perché questa competenza fu prevista dallo stesso Statuto del Comune di Genova nel momento in cui si diede vita ai Municipi. Con qualche anno di ritardo, ma ci stiamo lavorando. È fondamentale, infatti, che i Municipi acquisiscano una forza maggiore soprattutto in ottica della costituzione della Città Metropolitana».

    Siamo, dunque, di fronte a una delle prime tessere del puzzle di un parziale trasferimento di competenze dal Comune ai Municipi, che si inerisce nell’ambito di un tavolo di lavoro dedicato al decentramento, di cui fanno parte i presidenti Avvenente e Marenco (Centro – Ovest), l’assessore Crivello, due rappresentanti dei segretari municipali e un dirigente comunale. Le prossime tessere dovrebbero riguardare alcuni aspetti di politiche sociali, particolarmente per quanto riguarda minori e anziani.

    Sempre a proposito di manutenzioni e lavori pubblici sul territorio, il Consiglio comunale di ieri ha anche approvato una delibera di giunta che stanzia 92 mila euro per la messa in sicurezza di via Moretti, in seguito alla frana del 22 ottobre scorso, che ha messo in crisi la viabilità delle alture di Voltri, in zona Fabbriche – Val Cerusa.



     Simone D’Ambrosio
